爲強化節能審查閉環管理,市發改委、經信委聯合制定發布了《上海市固定資産投資項目節能驗收管理辦法》。本辦法已從2018年5月16日開始施行……
爲強化節能審查閉環管理,市發改委、經信委聯合制定發布了《上海市固定資産投資項目節能驗收管理辦法》。本辦法已從2018年5月16日開始施行。

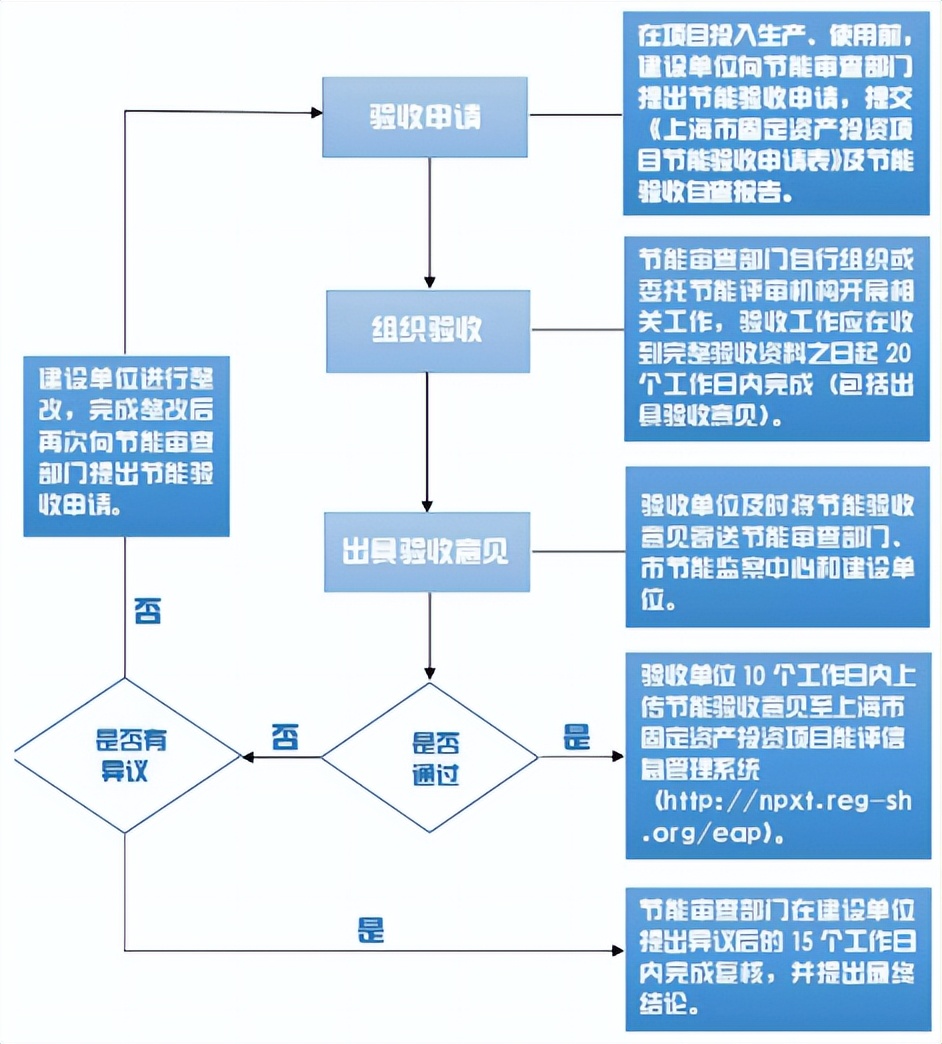

節能驗收工程流程圖
驗收申請Part.1
1、固定資産投資項目在投入生産、使用前,應向節能審查部門申請對該項目開展節能驗收工作。申請驗收時,建設單位須提交以下材料:
(1)《上海市固定資産投資項目節能驗收申請表》;
(2)節能驗收自查報告。
2、建設單位應根據節能驗收工作需要,提供可證明落實節能審查意見中節能措施落實情況的相關文件,如設備采購合同及發票、設備檢測報告、竣工圖及設計方案等。
組織驗收Part.2
1、節能審查部門在收到建設單位的節能驗收申請後應組織節能驗收工作,驗收一般應在20個工作日内應完成,建設單位補正材料的時間不計算在本條規定的驗收時限内。
2、節能驗收主要包括以下工作内容:
(1)項目主要耗能工藝、節能技術方案、主要用能設備落實節能審查意見要求情況;
(2)項目落實國家及上海市節能法律法規、規章标準中強制性要求情況。
3、節能驗收工作以文件檢查和現場查驗核實相結合的方式開展。
文件檢查主要是將建設單位提交的驗收材料和項目節能審查意見進行對比,檢查其與項目節能審查意見的相符性。
現場核實主要在文件檢查結果的基礎上對節能審查意見中的強制性要求開展現場檢查。通過現場設備查驗、銘牌核查等方式,進一步核實節能審查意見的落實情況。
現場驗收人員應對文件檢查和現場核實過程中做好相關驗收記錄工作,記錄内容包括驗收工作過程、驗收訪談内容、驗收發現以及現場照片資料、證據等。
對于項目建設過程中未安裝到位、調試等情況造成驗收單位不能驗收的用能設備或用能系統,驗收單位可以進行複驗。
驗收結論及異議處理Part.3
1、驗收單位應出具書面的節能驗收意見,最後明确驗收結論爲“通過”或“不通過”,對于項目節能驗收過程中發現以下問題的,節能驗收結論應爲“不通過”:
(1)未落實節能審查意見要求的強制性節能措施;
(2)建設單位提供虛假驗收資料,存在故意隐瞞、數據作假等情況;
(3)與國家及上海市節能法律法規、規章标準的強制性要求不符的情況。
